    抓项目就是抓发展,项目建设时不我待!今年主汛期来临前,莱西经济开发区在积极做好防汛应对的同时,争分夺秒抢工期、抓进度,一批重点项目按照工期计划稳步推进。主汛期一过,又抢抓秋季施工黄金期,全员下沉一线,抓统筹、攻难点、抢进度,迅速掀起项目建设高潮,加快竣工投产步伐。

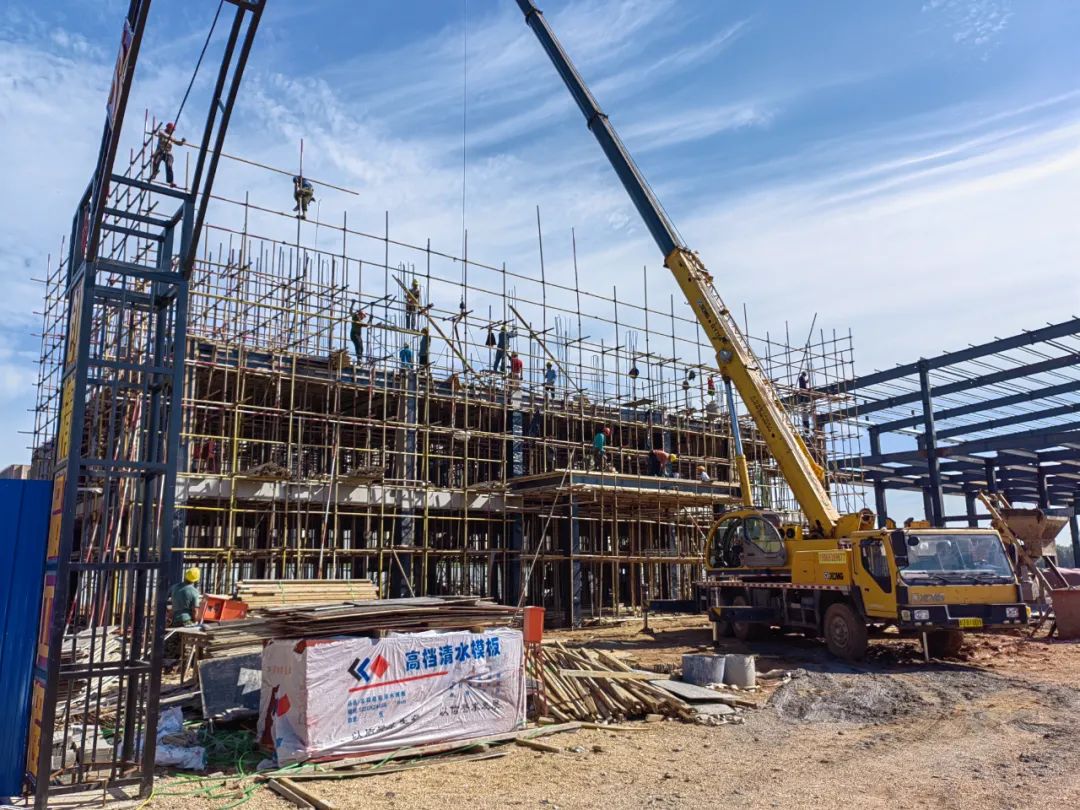

    中科曙光数创液冷产业创新基地

    目前,第二批国家科技部E级超算液冷设备已进入中试车间,幕墙安装已完成,正加大人员和设备投入,预计今年10月前竣工投产。

    领芯芯片产业园

    项目规划的17栋单体建筑,已有16栋顺利封顶,正在同步进行二次结构和门窗安装,计划今年11月交付使用,比原定工期提前1个月。

    青北高科园

    今年2月开工以来,快速推进,西区一期5栋厂房主体封顶,东区5栋办公楼正在主体施工,其中双子楼一栋建至地上三层、另一栋建至地上一层。

    天泰商务楼

    今年5月开工,规划建设2栋写字楼(分别为16层和12层),正在进行地上一层施工,预计年内主体封顶。

    华丰恒达热交换器生产项目

    今年5月开工以来进展迅速,目前厂房顶梁安装完成,正进行办公楼一层施工,计划10月底前主体竣工,年内完成装修并投入使用。

    吉安大健康产业园

    今年2月开工,项目规划的10栋单体建筑,已有9栋封顶,正进行内部二次结构施工和装修,计划年底完成装修并投入使用。

    佰思益嘉跨境电商产业园二期

    今年5月开工,目前已完成主体封顶,正在同步进行内部二次结构施工和装修,计划年内投入使用。

    运好医疗器械生产项目

    今年4月开工,3栋厂房全部主体封顶,正进行内部二次结构施工和装修,计划年内投产。

    下一步,经济开发区将持续以作风能力提升推进重点项目建设,以项目建设成果检验“作风能力提升年”活动开展质效,以“下沉式服务”解决项目推进难题,及时破解项目制约因素,加快项目推进速度,推动项目工期计划、投资目标全面完成,为打造胶东半岛中心区域经济隆起带贡献全部力量,以优异成绩迎接党的二十大胜利召开。
